聯系人:徐經理
電話:139 6412 8213
地址:濟南市長清區大學科技園
網址:www.chebaihui.com.cn
一、建設過程中關注重點
目前機房方位已經基本確定。建議隔建完成的曝光機房隔墻采用240m厚度粘土實心磚,可滿足較大重量鉛門等防護設備安裝及使用的穩定性。現就施工過程中與輻射防護相關的細節說明如下:
(1)、為滿足鉛防護門與墻體重疊屏蔽需要,機房防護門洞口需預留150-200mm以上寬度門垛。
(2)、曝光機房墻體盡量避免安裝嵌入式電箱、開關柜、消防箱。如果必須安裝,安裝前應當在其洞口內測設置鉛屏蔽。
(3)、曝光機房需安裝機械排風裝置,請設置新風系統或安裝換氣裝置,并根據實際需要安排防護。
(4)、候診門洞上方需要安裝電離輻射警示燈,請預留電源線路及開關控制系統。
(5)、為保證操作人員良好的觀察視野,觀察窗洞口下沿距離裝修好的地面850mm-900mm為宜。
(6)、機房需設置x光機器電纜走線溝,連接控制臺及放射裝置,并做好防護。
(7)、電器系統:預埋門洞警示燈電源線及插座,按照使用要求開線槽、預埋線管、暗盒,新裝機房及控制室墻面開關、插座等。
(8、為保證運行穩定,放射設備通常都有溫度、濕度及防塵要求。建議曝光機房單獨設置空調系統,出風口避開設備機位上方。機房內可設置煙感探測器,但不安裝消防噴淋。
二、機房X射線防護部分
(1)、墻體及天棚、地面防護。墻體根據球管朝向以及設備參數,采用硫酸鋇防護屏蔽。機房天棚防護在機房屋頂相應上一層地面完成屏蔽施工。由于屏蔽層厚度為20-30mm,機房天棚及地面防護均應在地面找平后,地膠板或地磚施工前完成施工。
(2)、醫用鉛門的防護。機房候診門為平移防護鉛門。配合安裝電離輻射專用防護門框。防護平開門為成品門,要求預留門洞尺寸精確。設置門燈聯鎖警示系統,安裝重型門電驅系統,需要設置安全保護裝置。
(3)、觀察窗防護。觀察窗位于控制室與機房間墻體中間位置,下沿距地面為900mm。觀察窗四周安裝不銹鋼專用鉛防護窗套。

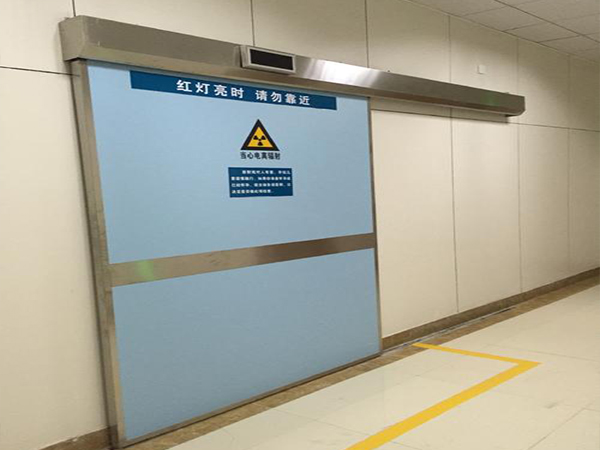

(4)、防護候檢門洞口上方設置警示燈。候診防護門洞口固定位置貼標準化.‘當心電離輻射”警示標識。
(5)、曝光機房需安裝換氣裝置或設置新風系統,并根據實際需要采取輻射防護措施。
